(通訊員 伏志宏)隨著天北北工業園220KV變電站控制盤柜的就位,該變電站進入二次部分安裝階段。

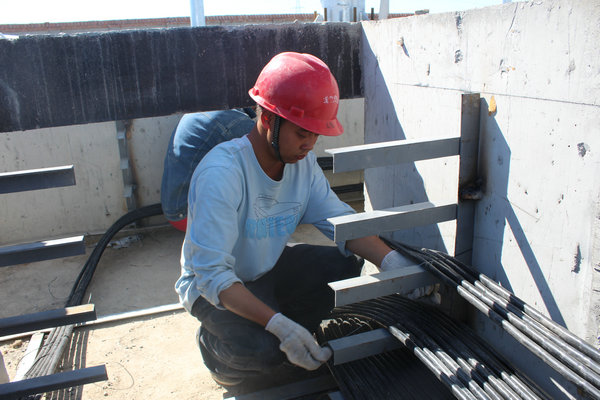

筆者8月12日走進工地,看到施工人員冒著30多度的高溫,放線架在工人們的拽拉下飛快的轉動。電纜溝中整齊的排列著各種型號的電纜,工人們低著頭不停的綁扎著……
據工地現場負責人孟康介紹,工地從12日開始敷設控制電纜,截止當前已經敷設各種型號電纜7KM,完成電纜敷設量的20%,后續的工作工程任務十分艱巨。二次部分剝線、對線、接線工作緊接著就要展開。乘著天氣好,天長夜短的有利時間多干一點,把活往前趕。當前,工地分為兩個班組,一組負責電纜的敷設,另一班組負責變電站一次部分的工作。變電站主變安裝與一次導線安裝準備同步進行。按照公司下達的當月計劃,月底前要完成一次設備安裝20%;主變安裝就位、二次電纜敷設15%。工地職工工作積極性高漲,估計可以提前完成。
