(王清軍)集團直屬項目三部為響應集團公司開展“大干100天,誓奪產值45億元”勞動競賽的號召,開展了比質量、比安全、比進度的勞動競賽。
施工奎屯河三級電站工程的集團直屬項目三部在隧洞作業及洞前、洞后工程施工的15個勞務隊中開展了勞動競賽。通過細化檢查評分標準,項目部每十天對參賽施工隊進行評比,月底進行總評,并對月底總評前三名的施工隊給予一定的獎勵,此舉再一次調動了各勞務隊的積極性。

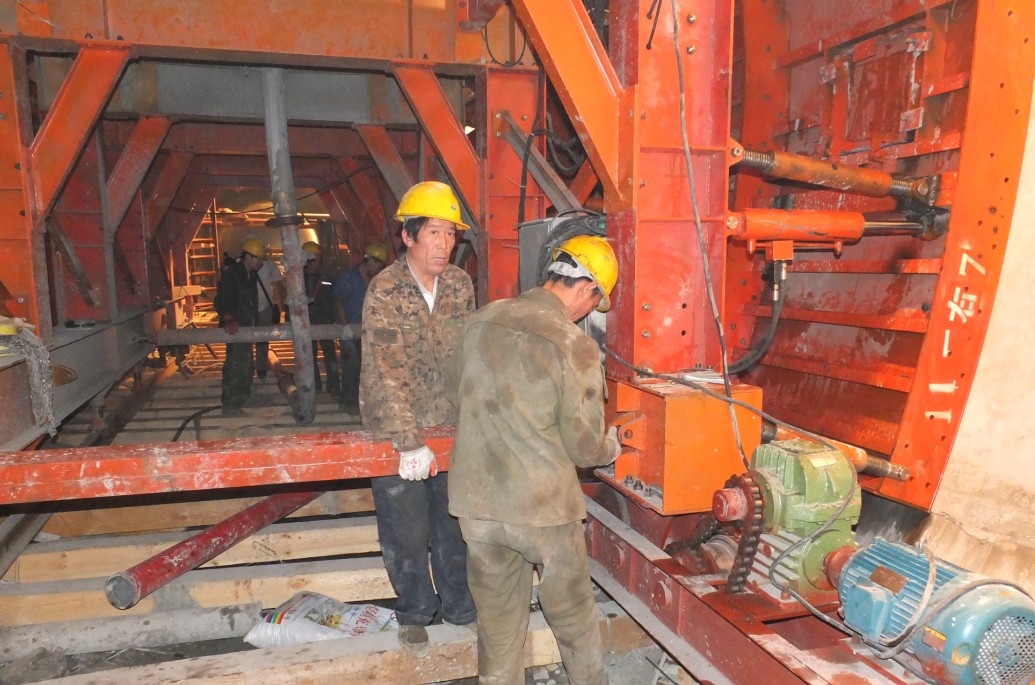

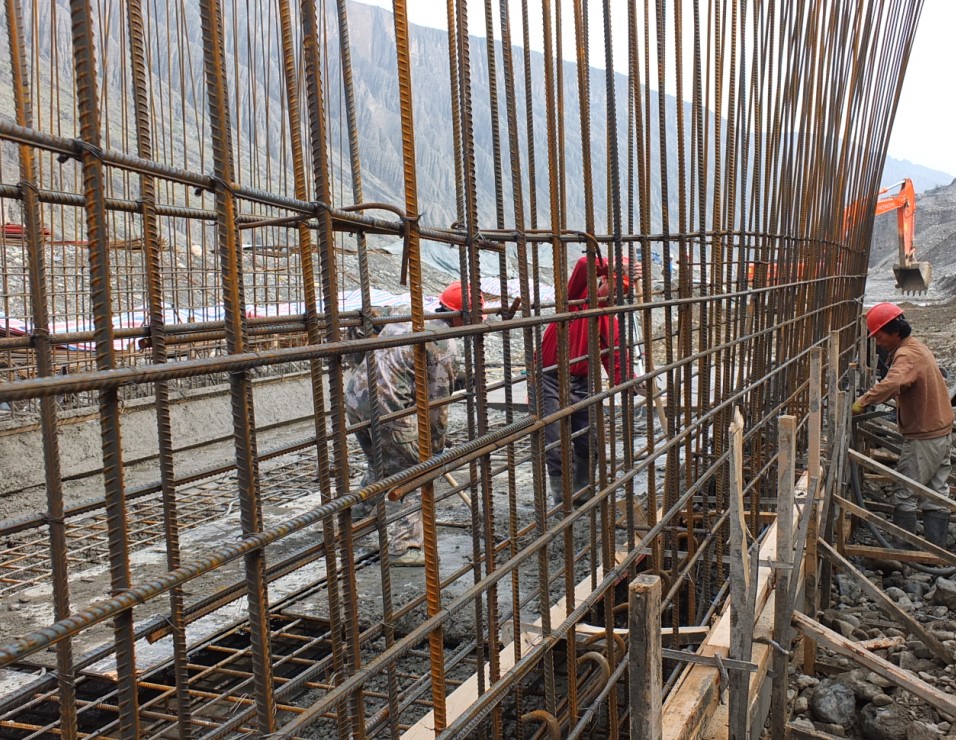

目前,隧洞底拱與邊頂拱砼襯正在緊張施工中,邊頂拱鋼模臺車已完成安裝調試21臺,已投入使用14臺,引水隧洞工程底板砼襯砌累計完成8840米,占總量的82%,邊頂拱砼襯砌累計完成1430米,占總量的13.5%。洞前洞后工程正有序的開展。
